Petition updateALLARMANTE NUMERO DI TIR - PETIZIONE A TUTELA DELLA SALUTE PUBBLICA IN VAL DI SUSA

RIBADIAMO! Tunnel del Monte Bianco chiuso 4 mesi l'anno per 18 anni

Comitato salute pubblica e ambienteItaly
Oct 25, 2023

In aggiunta a quanto scritto ieri, per ribadire il concetto e dare infomazioni ulteriori, pubblichiamo questo nostro COMUNICATO di oggi

_________________________________________

E' necessario che la popolazione della Val di Susa, ma non solo essa, sappia che la cosiddetta “contingenza” più volte ventilata in questi giorni, cioè l'attuale spropositato aumento dei tir sulla A32 (ed anche sulle statali..), non sarà una contingenza. Troppo facilmente, nelle a dire il vero poche dichiarazioni rilasciate in questi giorni dagli enti preposti, si lascia intendere che il problema attuale è temporaneo e che terminerà con la scadenza del 18 dicembre prossimo.

La verità, fra l'altro più volte raccontata dalla stampa e dai media nazionali (sia italiani che francesi) in questi mesi, è un'altra.

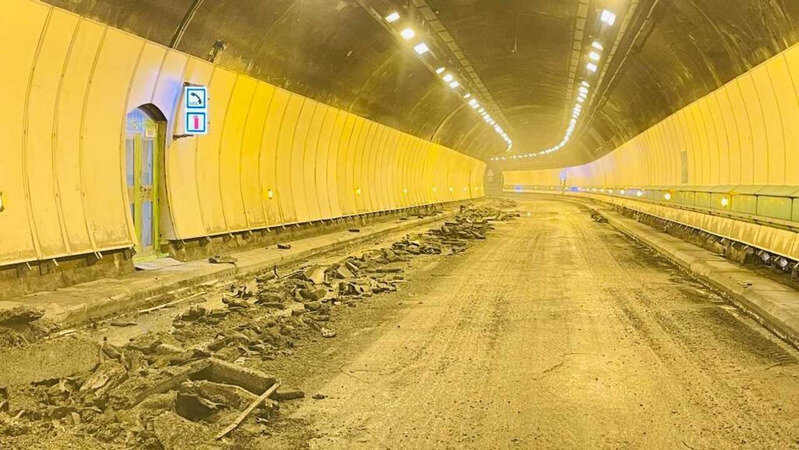

Il tunnel del Monte Bianco resterà chiuso 4 mesi l'anno per 18 anni. Quella appena avviata è solo la primissima tranche, fra l'altro di un cantiere-test (devono capire come fare i lavori nel tunnel).

Lo comunicava ufficialmente ancora nel marzo scorso la Società Geie, che gestisce il traforo. Chiusura totale, su entrambi i sensi di marcia, dal 4 settembre al 18 dicembre 2023, replica l'anno prossimo e quelli successivi.

Quello che si concluderà il 18 dicembre è il primo dei due cantieri-test utili a definire la migliore metodologia operativa per i lavori di risanamento della volta del Traforo del Monte Bianco “Per questo intervento – Geie dichiarava - alla fine dell'anno scorso è stata prospettata la chiusura su entrambe le direzioni per 3-4 mesi l'anno, per i prossimi 18 anni. Il collegamento tra Italia e Francia sarà quindi chiuso in entrambi i sensi di marcia, Queste fasi-test sono essenziali, e sarà solo al termine di esse che potrà essere determinato il programma futuro di risanamento".

Questo primo cantiere sperimentale riguarda nel 2023 il risanamento della volta in due tratti di galleria, per un totale di 600 metri. In caso di esito positivo della tecnologia di intervento utilizzata nel 2023, il risanamento sarà realizzato nel 2024 su ulteriori 600 metri. La spesa per i due cantieri-test ammonta a 50 milioni di euro.

Si aggiungeranno poi i lavori di sostituzione della soletta nel tratto centrale della galleria. Quel cantiere dei 640 metri restanti di impalcato da risanare, proseguirà nella prossima primavera. Questi lavori si svolgeranno con chiusure notturne infrasettimanali, tra aprile e giugno, e richiederanno tre fasi durante le primavere 2023, 2024 e 2025.

Siamo dunque di fronte ad una concreta prospettiva di 6-7 mesi di chiusura l'anno fino al 2025 e di 3-4 mesi l'anno dal 2025 fino al 2040... nella migliore delle ipotesi.



Testolin (presidente Regione Valle d'Aosta). “Valutare alternative”

Il presidente della Regione Valle d'Aosta Renzo Testolin, data la proporzione del problema nei mesi scorsi dichiarava la necessità di : "valutare possibili alternative".

I due cantieri sperimentali serviranno anche "a verificare quali dovranno essere le successive fasi di lavorazione, se continuare con questa formula di chiusura periodica o se fare dei ragionamenti anche di diversa natura", diceva Testolin. Tra le possibili alternative, prospettate sin dal momento in cui la chiusura periodica quasi ventennale era stata messa sul tavolo, l'idea di uno stop continuativo dell'ordine dei 4 anni
