Disposer au moins d'un "haut débit" fin 2020 ? en attendant le déploiement complet de la fibre...


Bonjour à tous,
Dans une démarche pédagogique pour faciliter la compréhension par tous, ci-dessous un lien vers un document technique expliquant dans les grandes lignes ce que pourrait être une montée des débits ADSL sur nos lignes téléphoniques en cuivre au nord de la commune, en attendant le déploiement complet de la fibre optique.
https://drive.google.com/open?id=18Ge_a7r5mnjE5OcLowBbBMgKPTcDaty5

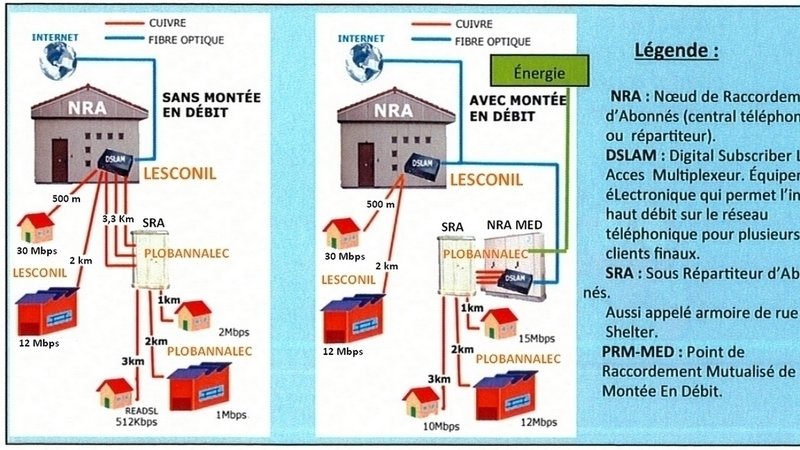

L'hypothèse de travail repose sur l'installation d'un nouveau Noeud de Raccordement d'Abonnés (NRA) au bourg de Plobannalec. Cette solution technique a déjà été utilisée partout en France dans d'autres communes, toutes ces dernières années (surtout entre 2010 et 2016), notamment dans le pays Bigouden avec l'appui et le financement semble-t-il de la CCPBS (voir https://www.letelegramme.fr/finistere/pont-labbe/tres-haut-debit-la-fibre-dans-tous-les-foyers-bigoudens-en-2030-16-09-2015-10775775.php ).
Pour ce faire, l’ARCEP a demandé à ORANGE d’industrialiser une offre technique qui porte le nom de PRM (Point de Raccordement Mutualisé). Les tarifs associés sont encadrés. La durée moyenne d'une montée en débit est de 18 mois (1,5 années) entre le début des démarches et la migration effective des lignes des abonnés concernés vers le nouveau NRA-MeD (NRA de Montée en Débit). Le coût de l'opération pour la collectivité est entre 50 000 et 150 000 euros suivant le nombre de "prises" (nombre de lignes à migrer, une "prise" = un abonné filaire).
Cette offre commerciale est source de polémique : certains considèrent cette offre comme un "pis-aller à n'utiliser que si nous restons dans un scénario frileux et attentiste", "symbole d'une France résignée sur son déclin avec un scénario de déploiement extrêmement lent de la fibre, peu ou pas rentable", "fausse bonne idée", "empoisonne le déploiement de la fibre optique",...
Ici par contre apparemment on continue à déployer des NRA-MeD : http://www.lavienne86.fr/actualite/1090/23-la-vienne-poursuit-ses-operations-de-montee-en-debit.htm
ici aussi : https://lot.fr/plus-de-d-bit-quand
là également : https://www.lanouvellerepublique.fr/deux-sevres/commune/combrand/pas-le-tres-haut-debit-mais-tout-comme
Cette offre commerciale est une source d'espoir pour ceux qui vivent déjà la fracture numérique. Tout est une question de point de vue, et probablement est-il plus facile de dire aux autres de faire des efforts et d'attendre la fibre quand on dispose déjà chez soi du "haut débit", voire du "très haut débit".... (;-)
Nous avons là deux dogmes qui se rencontrent : une vision à "long terme" ne tenant pas compte des difficultés du terrain à l'heure actuelle; une vision à "court terme" de ceux qui sont déjà en plein dans la fracture numérique et qui comprennent que leur situation va s'aggraver encore d'ici la fin du déploiement de la fibre optique.
Si notre collectivité (Mairie et/ou CCPBS) démarre une montée en débit début 2019 sur le cuivre (nos bonnes vieilles lignes téléphoniques), nous pourrions espérer voir nos débits ADSL monter d'un cran (aux alentours de 8 à 15 Mbps en moyenne) mi-2020, voire fin 2020. Les débits pourraient être bien plus élevés pour ceux à proximité de ce nouveau NRA-MeD, aux alentours de 20 à 30 Mbps, ce qui pourrait être fort utile par exemple pour notre Mairie ainsi que la zone de GORREQUER avec tous les nouveaux logements associés.
De son côté, le déploiement de la fibre optique se déroule suivant un planning avec 3 phases (MEGALIS) : phase 1 = 2014-2018 phase 2 = 2019-2023 phase 3 = 2024-2030. La phase 1 n'est toujours pas terminée, et les priorités au sein même de la phase 2 sont encore en cours de définition... autrement dit au sein même des usagers concernés par la phase 2, des priorités vont être définies pour savoir qui sera raccordé en premier, et qui devra encore attendre.
Il est fort probable que la phase 2 démarrera réellement qu'en 2020 d'une manière perceptible pour les usagers que nous sommes.
Autrement dit, avec une montée des débits ADSL sur le cuivre effective mi-2020, voire fin-2020, cela permettra à tous d'avoir enfin du "haut débit" en attendant le "très haut débit" de la phase 2 "fibre optique" qui elle va démarrer probablement en 2020 sur le terrain.
Nous avons deux manières d'aborder cette transition vers le "très haut" débit, sachant qu'au nord de la commune nous sommes actuellement dans du "bas débit" encore bien loin d'un "haut débit" :
- faire un effort et se contenter des faibles débits que nous avons au nord de la commune en espérant avec optimisme que le déploiement de la fibre optique se déroulera comme prévu. Pour une partie d'entre-nous, l'attente pourrait durer ainsi jusqu'à fin 2023, voire plus, soit d'ici 5 à 10 ans...avec des données toujours plus volumineuses (+30%/an) qui auront de plus en plus de mal à transiter sur du "faible débit".
- continuer à se mobiliser pour exiger une montée des débits ADSL, pour disposer au moins d'un "haut débit" fin 2020 en attendant le déploiement complet du "très haut débit" jusqu'à fin 2023, puis fin 2030. Cela permettrait d'adoucir la fracture numérique en attendant dans de meilleures conditions. Cela permettra aussi d'avoir le choix entre rester sur l'ADSL encore un peu ou passer à la fibre (notion de choix, notion de coût de raccordement, notion de "vente forcée par dépit"). Cela pourrait impliquer une modification des priorités dans le déploiement de la fibre optique phase 2, soyons en bien conscients et responsables!... Et cela a un coût pour notre collectivité.
C'est une décision importante qui impacte notre qualité de vie, tout comme l'avait été l'arrivée de l'eau courante ou de l'électricité. Le déploiement de la fibre optique correspond à l'arrivée d'un tout nouveau réseau, comme l'avait été jadis le téléphone analogique. Pour mémoire, le déploiement du téléphone avait mis plusieurs dizaines d'années. Là, il va falloir tirer de nouveaux câbles, comme si nous installions un nouveau réseau, ce qui est le cas d'ailleurs.
L'effort demandé d'attendre la fibre optique suppose que nous ayons déjà du "haut débit", ce qui n'est pas du tout le cas.
Une délégation des usagers va rencontrer samedi 8 décembre monsieur le Maire pour tenter de comprendre notre situation actuelle et continuer à demander une montée en débit rapidement. Avec le délai incompressible des 18 mois pour l'installation d'un PRM Point de Raccordement Mutualisé, nous pourrions avoir enfin du "haut débit" au nord de la commune fin 2020, en attendant le déploiement complet de la fibre d'ici fin 2023 (fin de la phase 2), puis d'ici fin 2030 (fin de la phase 3).
L'enjeu est donc le suivant : attendre encore 1.5 à 2 ans pour avoir tous du "haut débit", ou bien attendre encore 5 à 10 ans pour avoir tous du "très haut débit" (fibre) ?
Solidairement à tous.
Stéphane PESNEL, l'un des représentants du groupe d'usagers et d'administrés.
